На еженедельном штабе по строительству глава городского округа Евгения Хрусталева провела контроль хода работ на ключевых объектах Домодедова. Эти проекты реализуются в рамках федеральной программы «Стимул» и региональной программы «Образование Подмосковья», направленных на развитие социальной инфраструктуры и повышение качества жизни населения.

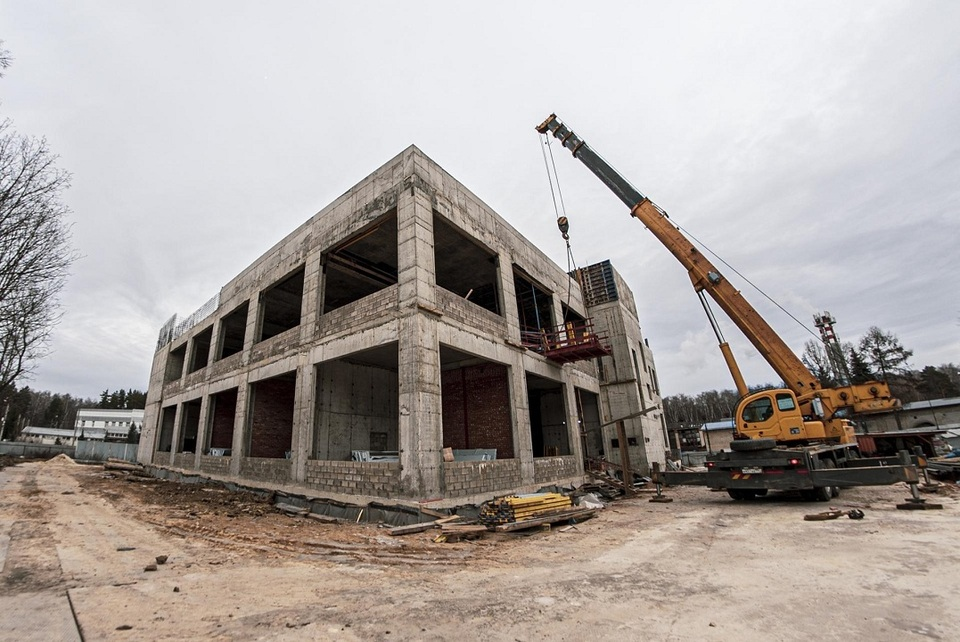

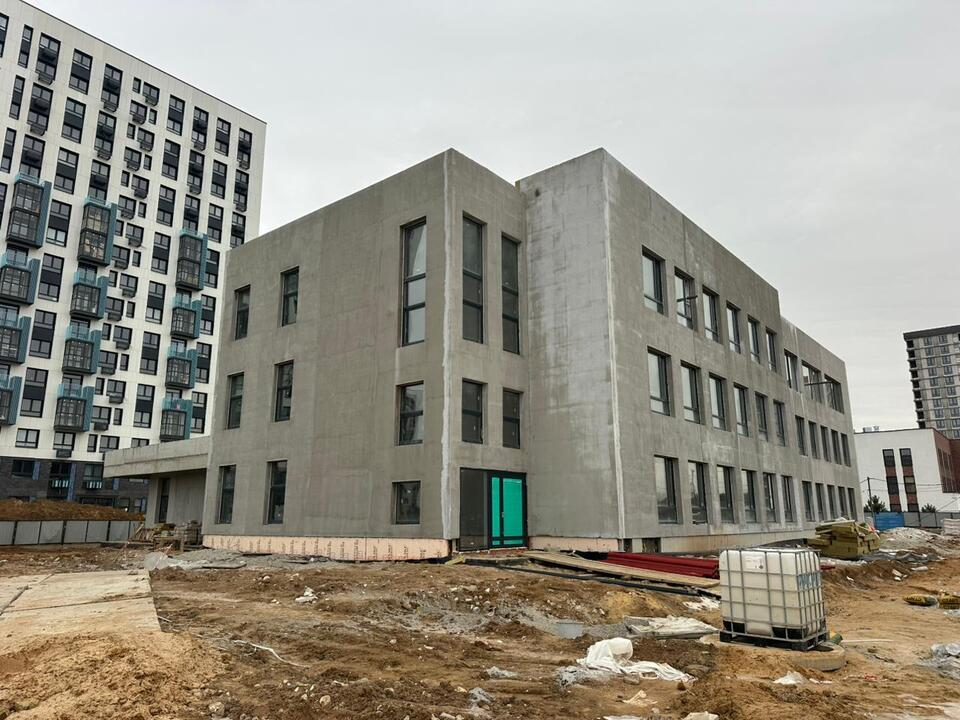

Детский сад на 240 мест в ЖК «Город счастья» уже достиг важного этапа: завершено закрытие теплового контура. Сейчас идет монтаж фасада и систем вентиляции. Открытие запланировано на осень 2025 года.
Фото: пресс-служба администрации г.о. ДомодедовоДетский сад на 150 мест в ЖК «Прибрежный парк» планируется открыть уже в этом году. В ближайшие недели рабочие закроют тепловой контур и приступят к внутренней отделке.

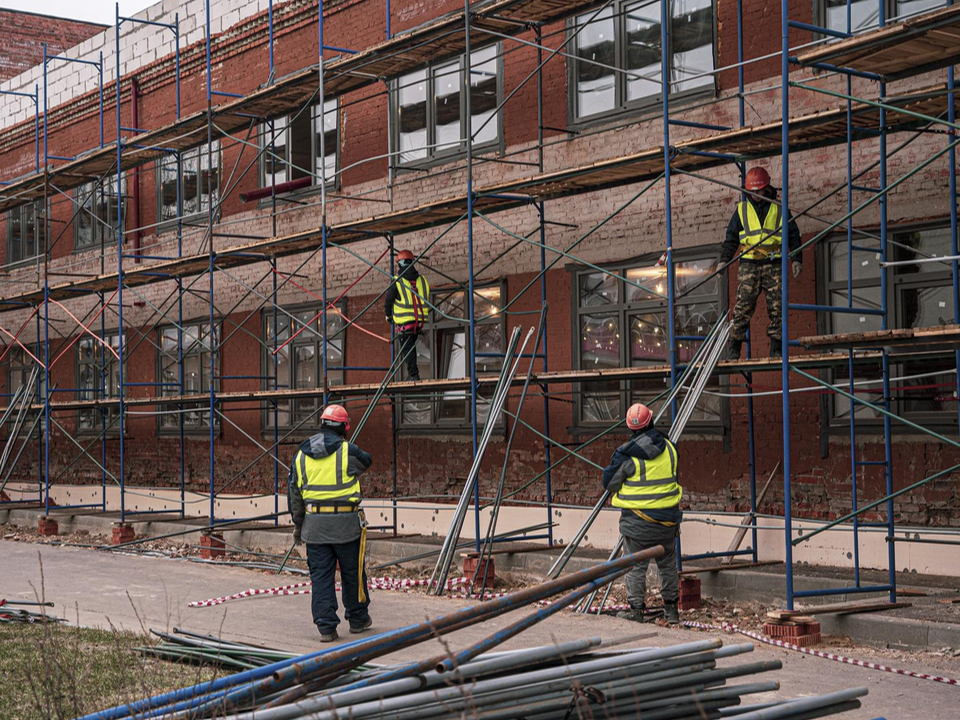

Фото: пресс-служба администрации г.о. ДомодедовоШкола на 550 мест в микрорайоне Барыбино готова более чем на 60%. Сейчас ведется облицовка фасадов, монтаж инженерных систем, укладка плитки и подготовка к чистовой отделке. Срок ввода — осень 2025 года.

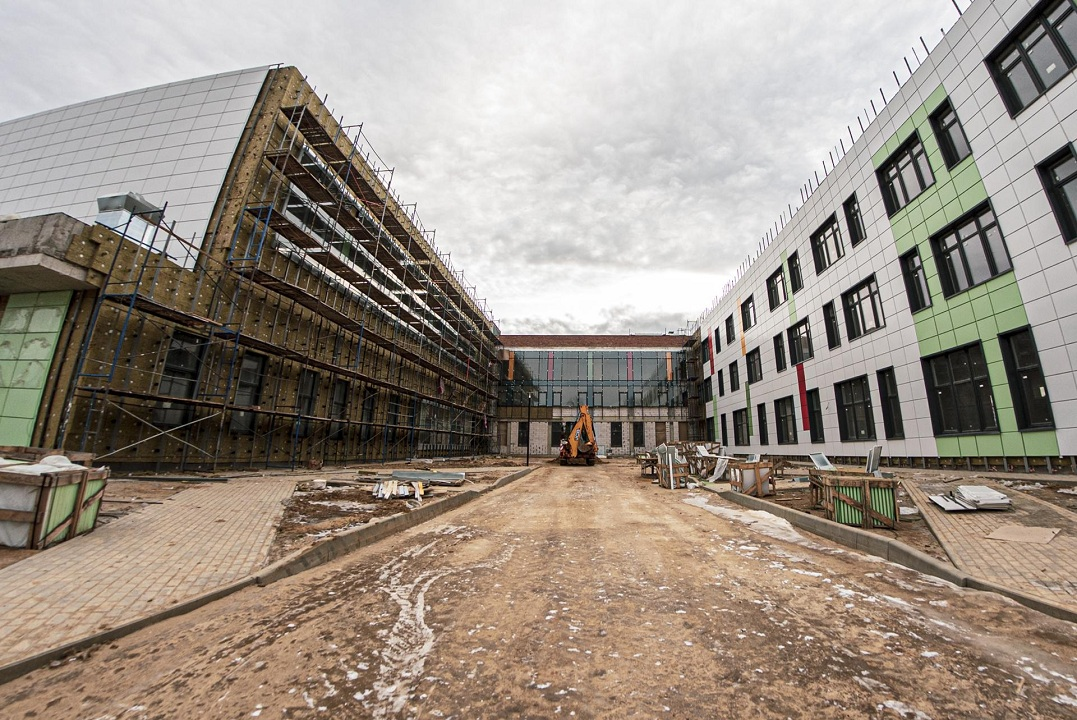

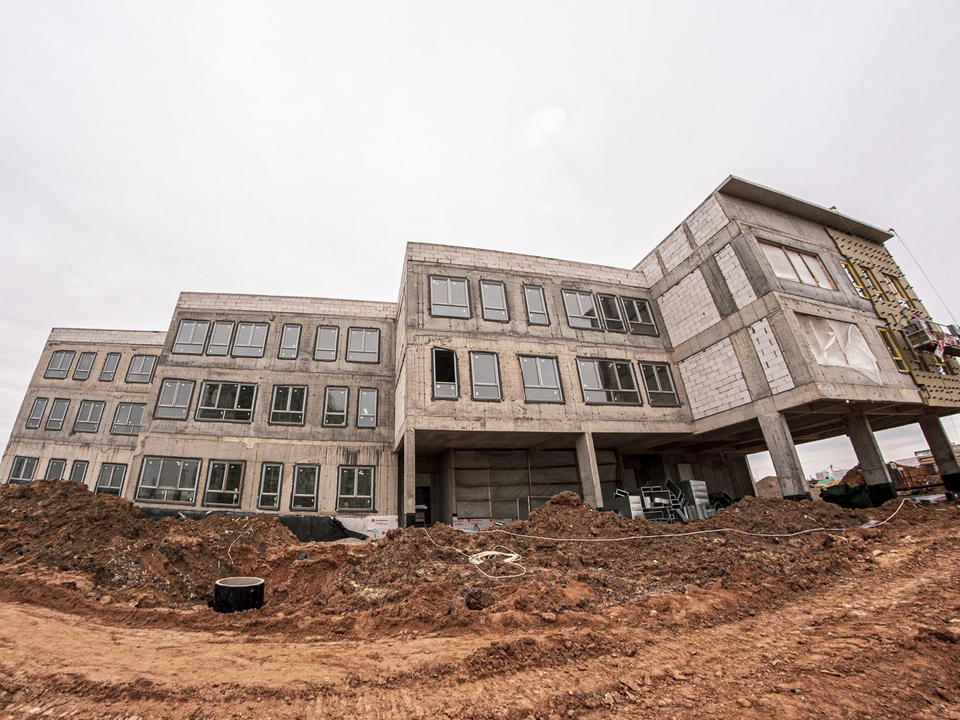

Фото: пресс-служба администрации г.о. ДомодедовоШкола на 1650 мест в ЖК «Прибрежный парк» также продвинулась более чем на 60%. На объекте монтируют системы вентиляции, электричества, канализации и ливневки. Открытие запланировано на осень 2025 года.

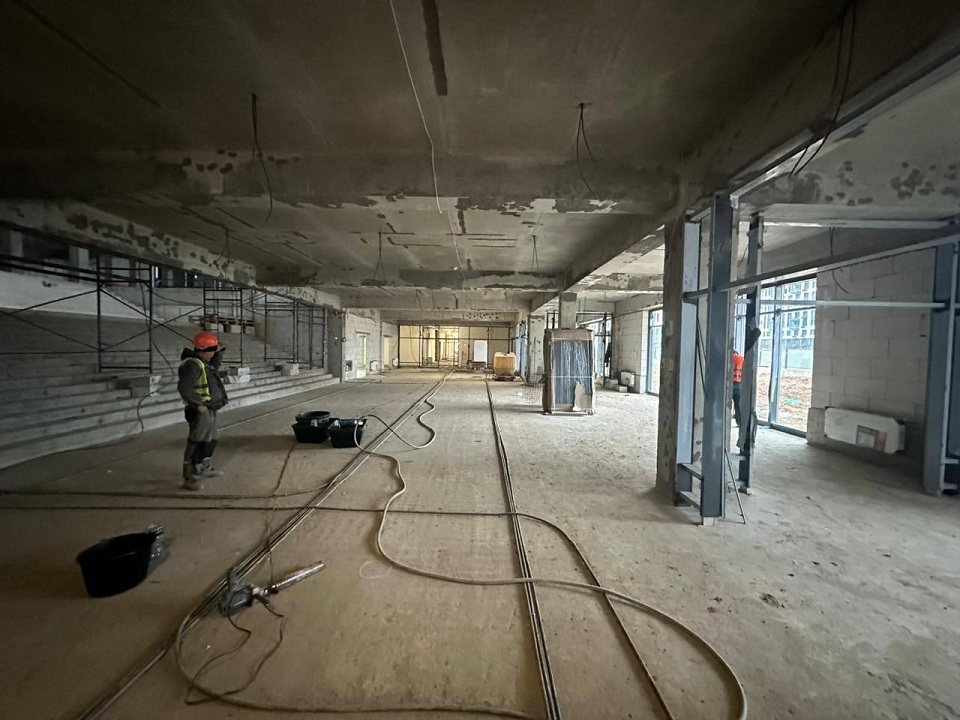

Фото: пресс-служба администрации г.о. ДомодедовоФизкультурно-оздоровительный комплекс в микрорайоне Авиационный возводится при поддержке инвесторов. Сейчас идет устройство кровли, монтаж инженерных сетей и установка окон. Завершение строительства намечено на конец 2025 года.

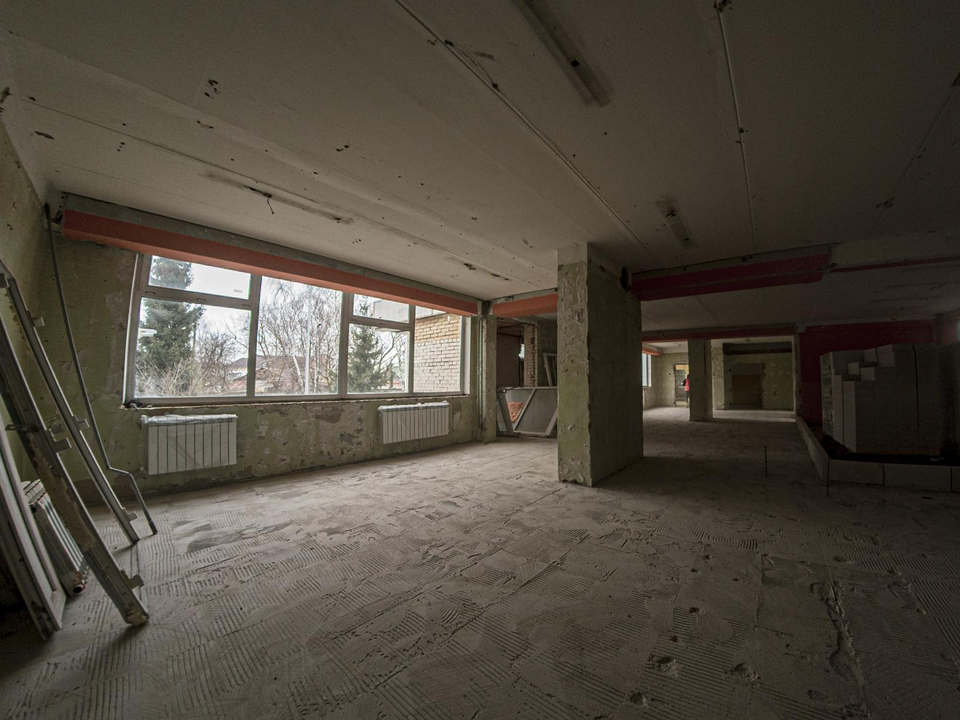

Фото: пресс-служба администрации г.о. ДомодедовоДомодедовский лицей № 3 готовится к новым условиям: завершены демонтажные работы и перепланировка помещений, идет монтаж теплосети и подготовка к установке систем вентиляции и электричества.
Фото: пресс-служба администрации г.о. ДомодедовоХирургический корпус Домодедовской больницы обновляется: ведутся фасадные и внутренние работы, монтаж электрики и установка пандусов, что обеспечит доступность объекта для маломобильных граждан.
Фото: пресс-служба администрации г.о. Домодедово«Все проекты реализуются в тесном взаимодействии с инвесторами и в рамках государственной программы. Эти объекты — не просто здания, а будущее нашего округа, будущее наших детей и их образования, здоровья и досуга. Мы видим, что Домодедово развивается быстрыми темпами, и наша задача — создать комфортные условия для каждого жителя», — отметила Евгения Хрусталева.
Ранее REGIONS сообщал , что школу в микрорайоне Барыбино достроят к лету.
